南京金茂广场二期
南京金茂广场二期为超高层建筑,塔楼为桩-筏板基础,核心筒基础采用地下连续墙。
东大自平衡利用特制的自平衡荷载箱,采用自平衡法检测了3幅地下连续墙,最大加载能力达到了创纪录的3.96万吨(396MN)。
南京金茂广场二期位于南京市鼓楼区中央路,计划建设成商业、写字楼、公寓、五星级酒店等业态全面的城市综合体项目。
南京金茂广场二期的结构高度为285m,塔楼地上69层,裙房地上7层,地下均为5层。塔楼结构拟采用型钢混凝土框架-钢筋混凝土核心筒混合结构,裙房采用钢筋混凝土框架结构体系。塔楼基础为桩-筏板基础。
根据国家规范和设计院有关文件,东大自平衡利用特制的自平衡荷载箱,采用自平衡法对南京金茂广场二期地下连续墙进行了承载力检测,检测数量3幅墙,分别为SQ1、SQ2-1、SQ2-2,地下连续墙有关参数见下列图表。
SQ2-1试墙、SQ2-2试墙的自平衡荷载箱加载能力,都达到了创纪录的3.96万吨(396MN),实测极限承载力最大为3.14万吨(314MN)。

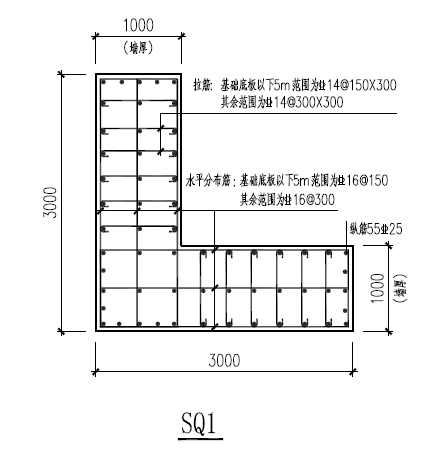

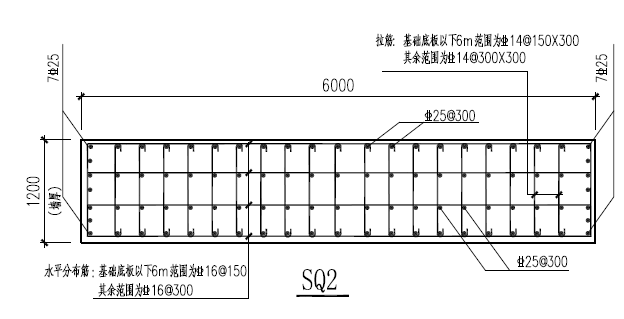

图 1 SQ1、SQ2试墙平面示意图
表1 单墙竖向抗压承载力表
