您现在的位置:首页 > 新闻动态 > 公司新闻 > 东海大桥海上风电场——我国首个海上风电项目

主要业务与产品

  • 公司行为准则及公正性声明

    公司行为准则及公正性说明

  • 桩基后压浆 | 桩端/桩侧/联合
    桩基后压浆 | 桩端/桩侧/联合

        桩基后压浆 | 桩端/桩侧/联合     后压浆技术能够有效消...

  • 科研和技术咨询
    科研和技术咨询

        科研和技术咨询     依托东南大学土木工程学科优势,东大...

  • 自平衡荷载箱与测试设备
    自平衡荷载箱与测试设备

        自平衡荷载箱与测试设备     作为自平衡测试技术的重要组...

  • 灌注桩成孔/地下连续墙成槽质量检测
    灌注桩成孔/地下连续墙成槽质量检测

        灌注桩成孔/地下连续墙成槽质量检测     采用超声波法及...

  • 承载力测试 | 桩/沉井/地下连续墙
    承载力测试 | 桩/沉井/地下连续墙

        承载力测试 | 桩/沉井/地下连续墙     不管是各种类型的...

  • 东大自平衡新闻

    东海大桥海上风电场——我国首个海上风电项目

    发布时间:2017/01/16 公司新闻 新型基础 新闻动态 浏览次数:13415








    东海大桥海上风电场





    东海大桥近海风电场是我国第一个海上风电场,分一、二两期建设,其位置分别在上海市东海大桥的东、西两侧。



    风机基础型式为高桩混凝土承台,每个基础设置8根直径1.70m的钢管桩,一期采用6:1的斜桩,二期采用5.5:1的斜桩。



    东大自平衡全程负责了一、二两期共6根钢管桩的抗压/抗拔承载力测试。














    东海大桥海上风电场工程位于上海市东海大桥海域。





    一期工程位于东海大桥以东1km处,最北端距离南汇嘴岸线8km,最南端距岸线13km。在风电场区域范围内,布置4排、34台单机3MW风力发电机组,风机南北向间距(沿东海大桥方向)约1000m,东西向间距(垂直东海大桥方向)约500m。





    二期(扩建)工程位于东海大桥西侧,与一期工程隔桥相望。在风电场区域范围内,沿南向北布置5排共28台风机,风机间距为南北方向上1100m,东西方向上间距900m。





    风机基础型式采用高桩混凝土承台,每个风机设置一个基础。一期工程基础分两节,下节为直径14.00m,高度3.00m的圆柱体,上节为上直径6.50m,下直径14.00m的圆台体;每个基础设置8根直径1.70m的钢管桩,采用6:1的斜桩;钢管桩管材为Q345C,上段管壁厚30mm,下段管壁厚度20mm。





    二期工程基础亦分两节,下节为直径14.00m,高度3.00m的圆柱体,上节为上直径11.00m,下直径14.00m,高1.5m的圆台体;每个基础设8根直径1.70m的斜率5.5:1的钢管桩。钢管桩管材为Q345C,上段管壁厚30mm,下段管壁厚度25mm。





    根据国家规范和设计要求,东大自平衡采用自平衡法进行了东海大桥海上风电一、二期工程共6根钢管桩竖向静载试验(抗压/抗拔)。





    工程试桩有关参数见下表。





    表1 东海大桥海上风电一期工程试桩参数一览表

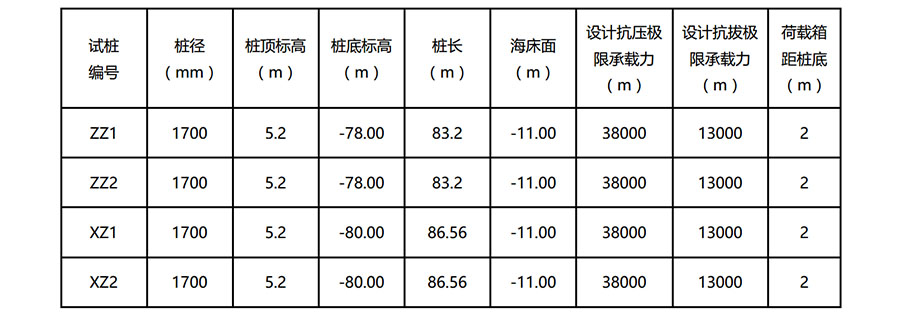

    表2  东海大桥海上风电二期工程试桩参数一览表










    欢迎转载和分享。

    东大自平衡期待与您进一步探讨与合作!
